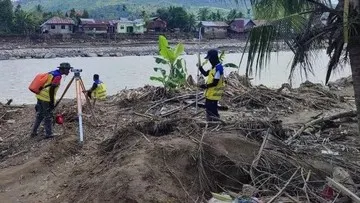

Akses laut bagi para nelayan di Kabupaten Pidie Jaya, Provinsi Aceh, mengalami hambatan serius akibat terjadinya pendangkalan di kawasan muara Sungai Krueng Meureudu. Penumpukan lumpur yang menyumbat jalur pelayaran utama bagi masyarakat nelayan setempat ini terjadi pascabencana hidrometeorologi yang melanda wilayah tersebut pada November 2025. Dampak dari bencana tersebut mengakibatkan sedimentasi tinggi yang menyulitkan kapal-kapal nelayan untuk dapat melintasi muara dengan aman dan lancar. Kondisi ini secara langsung mengganggu aktivitas ekonomi masyarakat yang bergantung pada hasil laut. Untuk mengatasi permasalahan krusial ini, Pemerintah Kabupaten Pidie Jaya mengambil langkah cepat dengan mempercepat proses normalisasi muara sungai tersebut demi membuka kembali akses melaut bagi para nelayan setempat.
Dalam pelaksanaannya, proyek normalisasi muara Sungai Krueng Meureudu ini dirancang untuk mencakup pengerukan muara sepanjang 500 meter. Selain panjang area yang dikeruk, kedalaman muara juga akan ditingkatkan hingga mencapai kedalaman sekitar empat meter. Dengan dimensi pengerukan tersebut, diharapkan kapal-kapal nelayan dengan berbagai ukuran dapat melintas tanpa khawatir kandas akibat tumpukan lumpur. Upaya pengerukan ini menjadi prioritas utama pemerintah daerah agar aktivitas perikanan di wilayah Pidie Jaya dapat kembali berjalan normal seperti sedia kala.
Untuk meminimalkan dampak kemacetan jalur laut bagi para nelayan selama proses pengerjaan berlangsung, pengerukan diprioritaskan pada sisi kiri hilir muara. Strategi pengerukan pada sisi kiri hilir ini sengaja dipilih agar kapal-kapal nelayan dapat melintas lebih cepat tanpa harus menunggu seluruh rangkaian pekerjaan pengerukan muara rampung secara keseluruhan. Langkah taktis ini diharapkan menjadi solusi sementara yang efektif bagi nelayan yang sudah tidak sabar untuk kembali melaut demi mencari nafkah.
Agus Jabo Ungkap Upaya Kemensos Percepat Bantuan untuk Korban Gempa NTT

Staf Humas Balai Wilayah Sungai (BWS) Sumatera I, Jamaluddin, menjelaskan bahwa hingga saat ini progres fisik dari normalisasi muara Sungai Krueng Meureudu berada di kisaran 35 hingga 40 persen. Demi mempercepat penanganan pengerukan di lapangan, pihak pelaksana proyek akan mengerahkan ekskavator amfibi. Penggunaan ekskavator amfibi ini dinilai sangat krusial mengingat kondisi medan muara yang dipenuhi lumpur tebal pascabencana hidrometeorologi. Kehadiran alat berat khusus ini diharapkan dapat memaksimalkan kinerja pengerukan di area-area yang sulit dijangkau oleh alat berat biasa.
Proyek infrastruktur ini mendapatkan dukungan penuh dari pemerintah pusat. Dukungan anggaran tahap awal untuk pelaksanaan pekerjaan normalisasi muara sungai ini berasal dari Kementerian Pekerjaan Umum dengan nilai mencapai Rp37 miiliar. Anggaran yang cukup besar ini dialokasikan untuk memastikan seluruh proses pengerukan berjalan lancar tanpa kendala biaya. Sinergi antara pemerintah pusat melalui Kementerian Pekerjaan Umum dan pemerintah daerah diharapkan dapat mempercepat penyelesaian proyek penanganan pendangkalan ini.
Kebakaran Lahan Ilalang di Jalur Arteri Tasikmalaya-Bandung Ganggu Jarak Pandang Pengemudi

Bupati Pidie Jaya, Sibral Malasyi, menyatakan komitmen pemerintah daerah untuk terus memantau perkembangan proyek ini agar target penyelesaian dapat tercapai tepat waktu. Pengerjaan jalur prioritas pada sisi kiri hilir muara tersebut ditargetkan dapat selesai dalam waktu sekitar satu setengah bulan. Jalur sisi kiri ini ditargetkan mulai dapat dilalui oleh kapal-kapal nelayan secara aman pada bulan Agustus. Sementara itu, untuk keseluruhan proyek normalisasi muara Sungai Krueng Meureudu secara utuh ditargetkan dan diharapkan dapat selesai sepenuhnya pada bulan November 2026.
